제품특징
WORKDAY 함수로 작업 예정일을 구할 수 있습니다.
제품 상세정보
WORKDAY 함수로 작업 예정일 알아보기
WORKDAY 함수는 시작일로 부터 주말과 지정한 공휴일을 제외한 완료예정일을 산출해 주는 함수로
작업 진행일정을 작성할 때 시작일에 작업 소요일과 공휴일을 적용하면 최종 완료예정일을 구할 수 있습니다.
=WORKDAY(start_date, days, [holidays])
start_date : 시작일을 입력하거나 셀을 지정합니다.
days : 진행 소요 일수를 입력하거나 셀을 지정합니다.
[holidays] : 공휴일과 같이 진행일수에서 추가로 제외된 날짜를 지정합니다.
※ 첨부파일 : WORKDAY 함수로 작업 예정일 알아보기(예제).xlsx

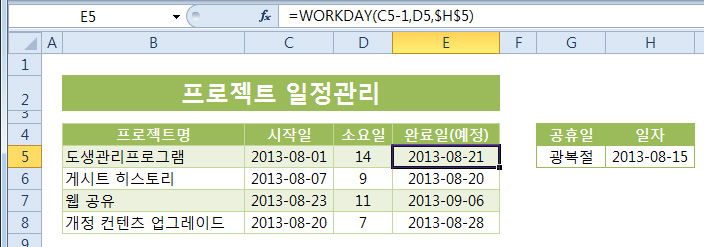

=WORKDAY(C5-1,D5,$H$5)
C5셀의 시작일로부터 주말과 H5셀의 공휴일을 제외한 완료예정일인 '2013-08-21'을 나타냅니다.
C5셀을 -1을 적용한 것은 시작일도 1일로 포함하기 위해서입니다.
만약 -1을 적용하지 않으면 당일 작업이 완료되어도 완료일이 내일로 표시됩니다.
